更新日:2019年3月15日
幹線 1級市道 | 幹線 2級市道 | その他 | 計 | |
---|---|---|---|---|
全管理橋梁数 | 39 | 82 | 1723 | 1844 |

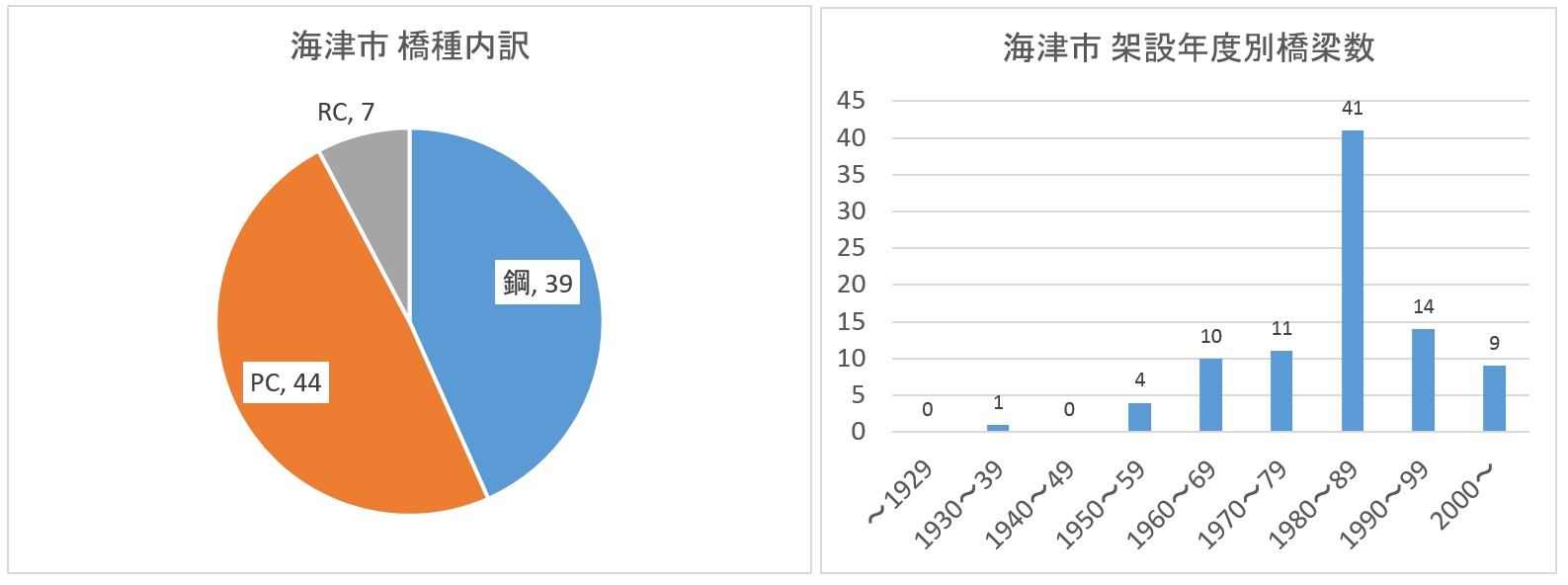

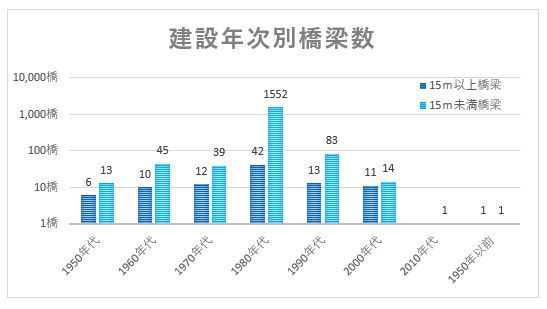

海津市橋種内訳 鋼橋39、PC橋44、RC橋7。架設年度別では1980年代が多く、架設後50年以上となる橋梁が今後増加する。

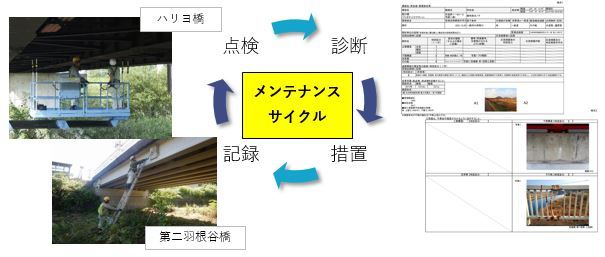

健全度の把握および日常的な維持管理に関する基本的な方針を行い、予防的な修繕等の実施を徹底する。
このことにより、修繕・架替えに係る事業費の大規模化および高コスト化を回避し、コストの縮減を図る。

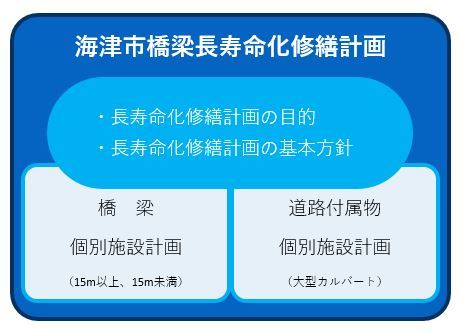

今後10年間の計画は、海津市道路橋梁維持管理計画の通り。
修繕・架替えに要する経費については、今後50年間で対処療法的な補修等であれば13.8億円必要であったものが、長寿命化修繕計画に基づいて予防的に補修等を行うことにより10.3億円(▲3.5億円)となり、約25%の縮減が見込まれる。
添付ファイル
老朽化する市内の重要橋梁について、海津市橋梁長寿命化修繕計画を基に予防的な修繕により長寿命化を図ることによって、市民の大切な資産である道路ストックを長く大事に保全し、安全で安心な道路サービスの提供やライフサイクルコストの縮減を図るため、平成26年度より橋梁補修事業を実施しています。
実施年度:平成26年、平成27年、平成28年
橋長 L=17.2m
架設年次 1955年(昭和30年)
主な修繕内容 伸縮装置設置工、橋面防水工、断面修復工、ひび割れ補修工、舗装打換え工、排水管補修工、水切り設置工、表面保護工

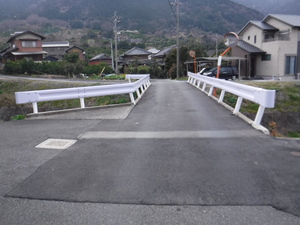

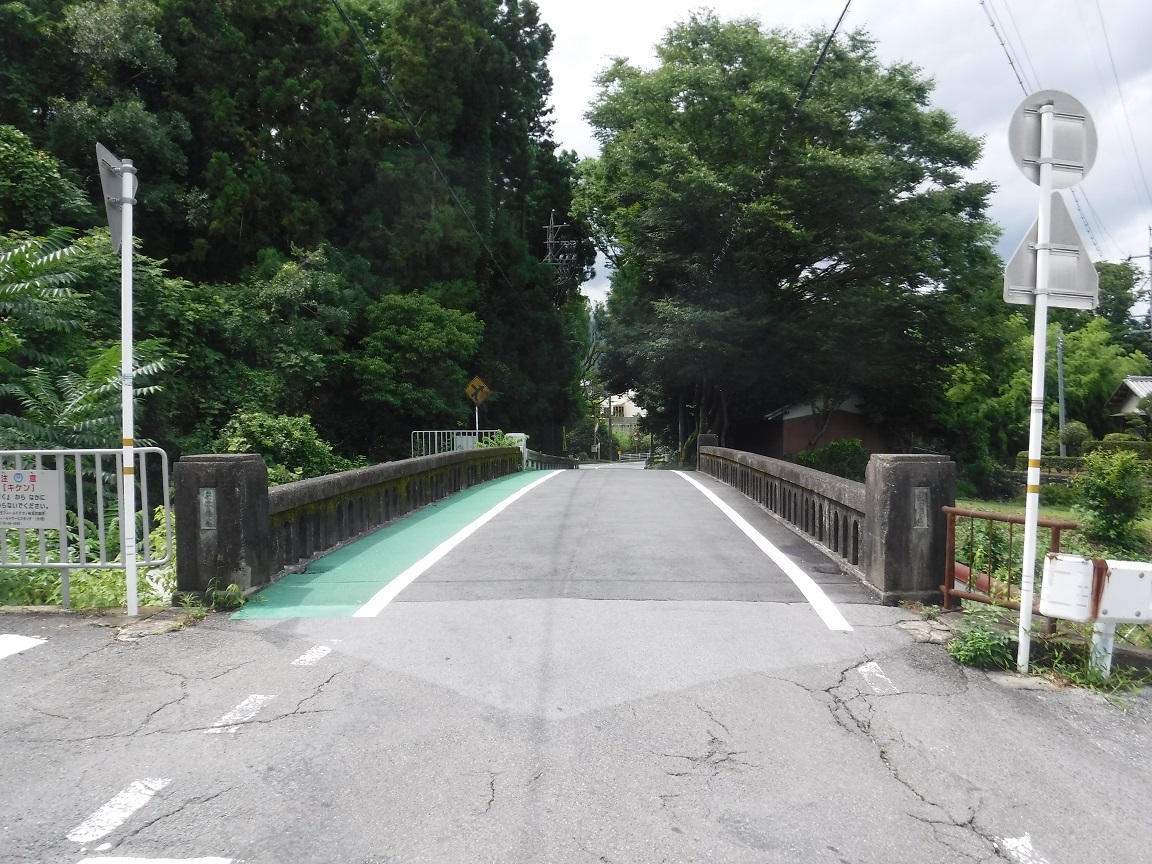

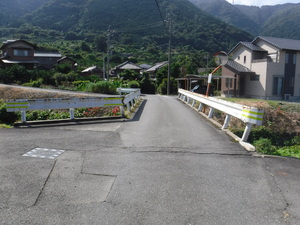

補修前

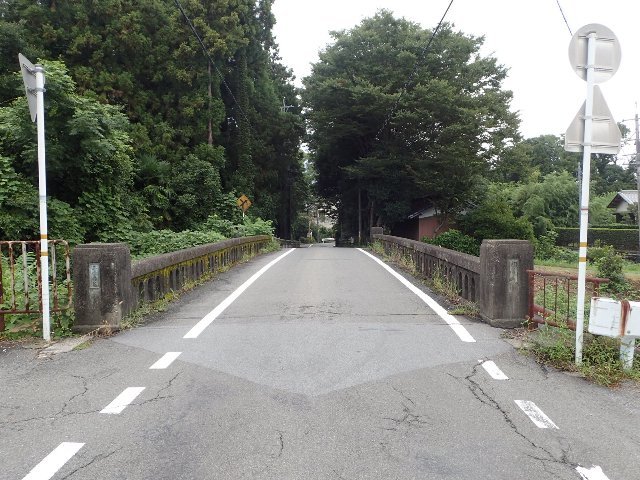

補修後
補修実施年度:平成27年
橋長 L=16.1m
架設年次 1955年(昭和30年)
主な修繕内容 伸縮装置設置工、橋面防水工、断面修復工、舗装打換え工、水切り設置工、表面保護工、防護柵補修工

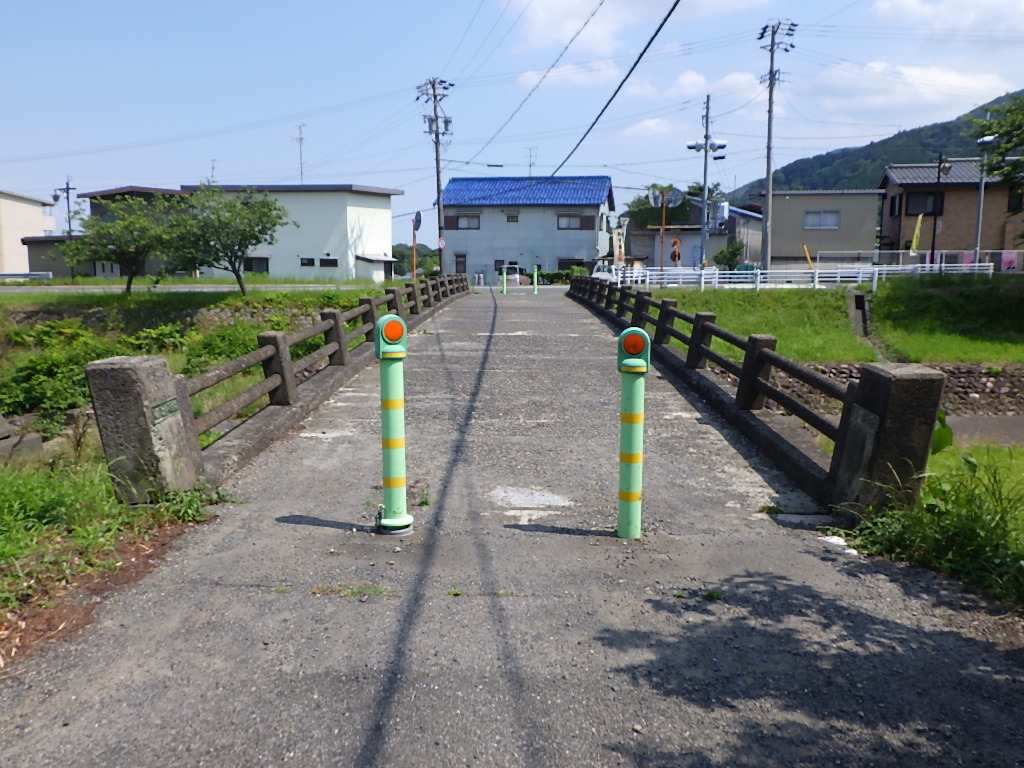

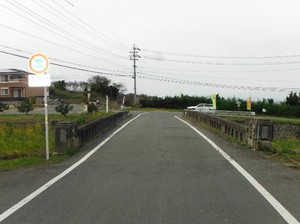

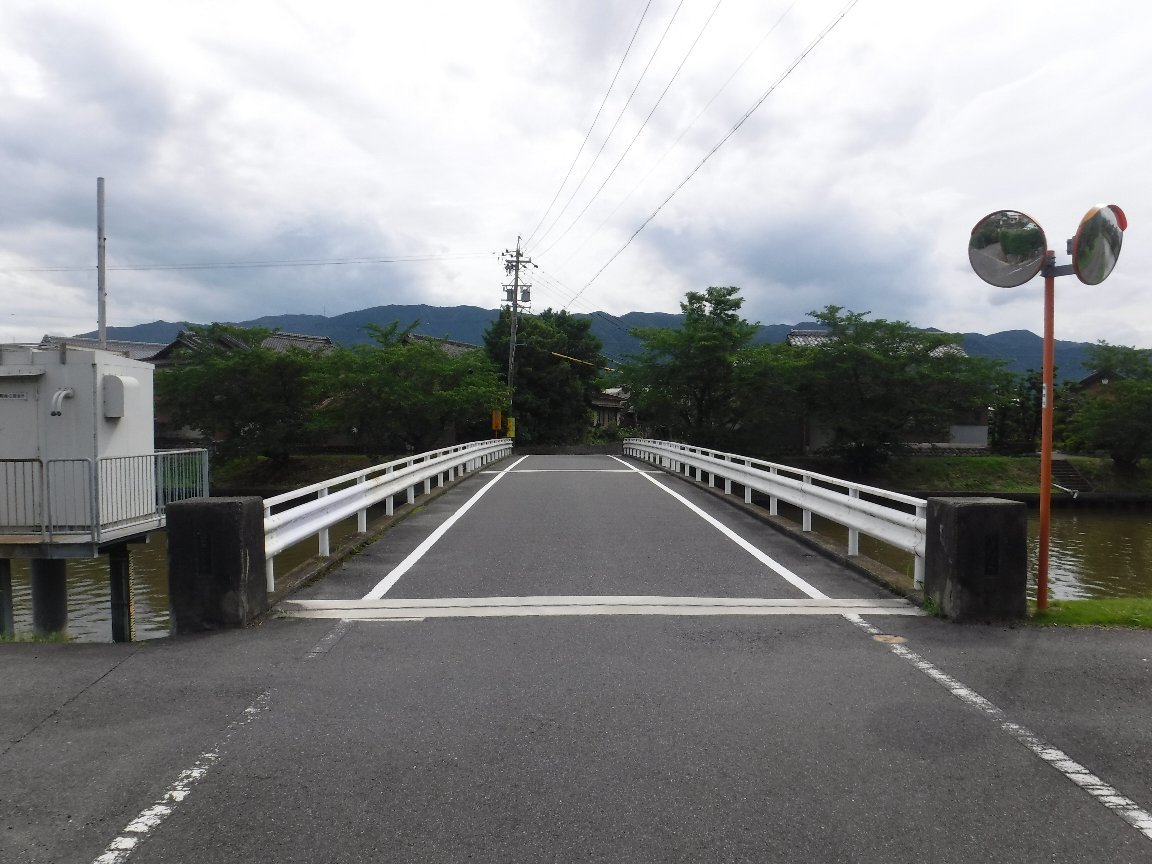

補修前
補修後
補修実施年度:平成27年、平成28年
橋長 L=60.4m
架設年次 1968年(昭和43年)
主な修繕内容 伸縮装置設置工、橋面防水工、断面修復工、舗装打換え工、水切り設置工、地覆設置工、塗装塗替え工、排水管延長工、沓座モルタル工

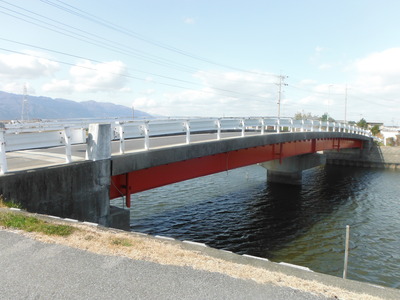

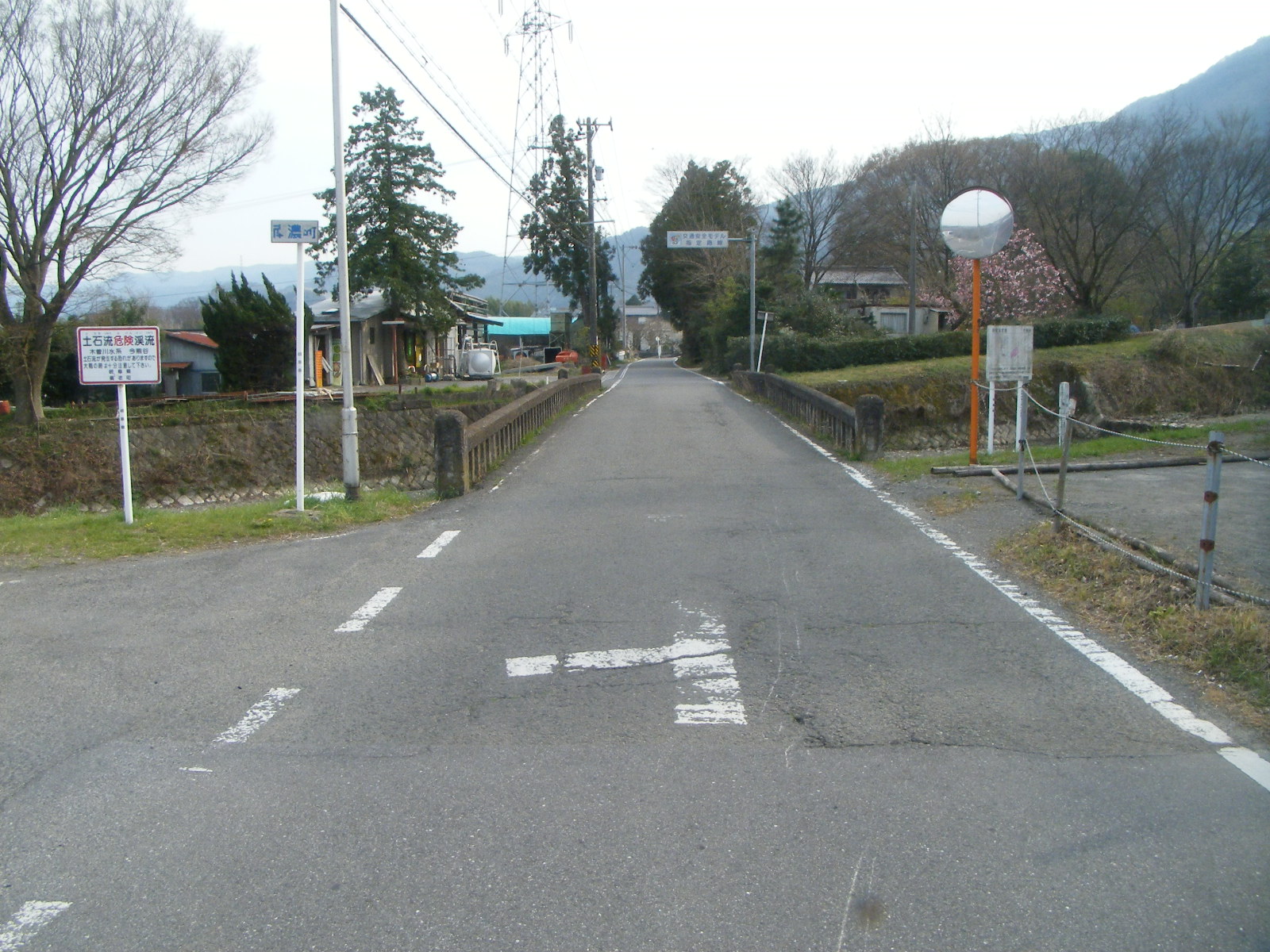

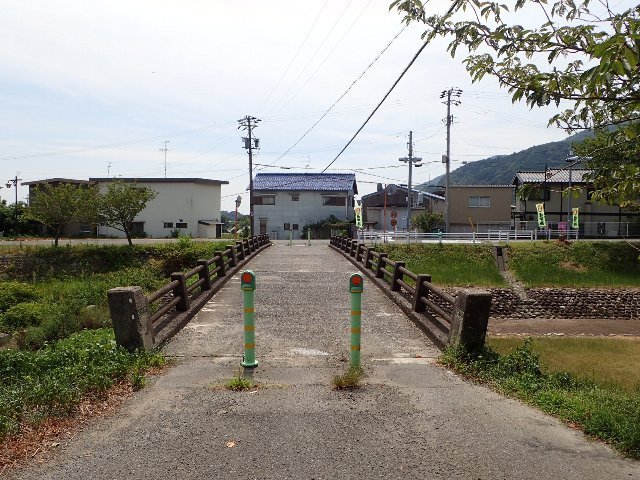

補修前

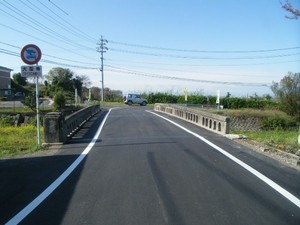

補修後
補修実施年度:平成28年
橋長 L=25.0m
架設年次 1931年(昭和6年)
主な修繕内容 防護柵取替工、地覆改築工、橋面防水工、舗装打換え工、排水装置設置工、断面修復工、コンクリート表面保護工

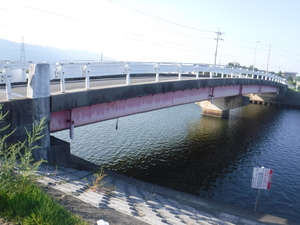

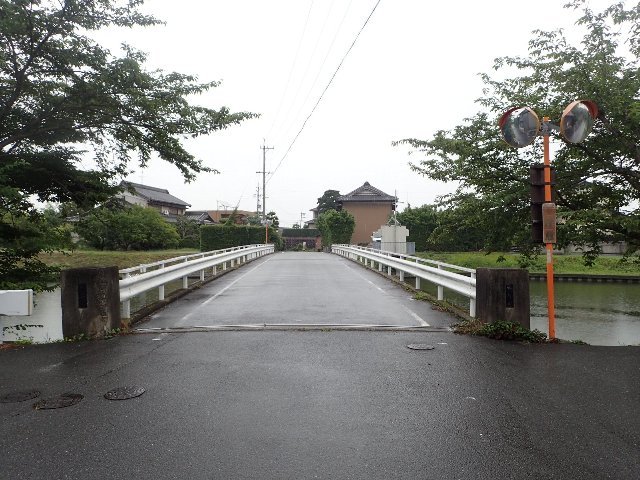

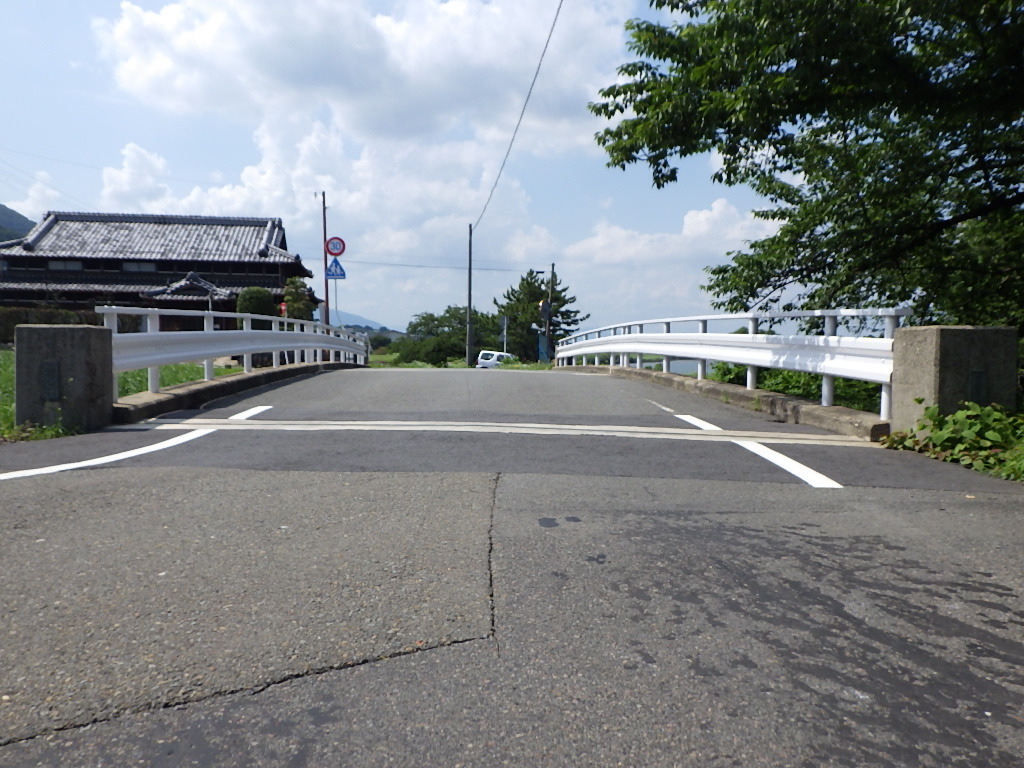

補修前
補修後
補修実施年度:平成29年
橋長 L=16.9m
架設年次 1978年(昭和53年)
主な修繕内容 防護柵取替工、伸縮装置設置工、橋面防水工、舗装打換え工、水切り設置工、排水管延長工、断面修復工、支承防錆工

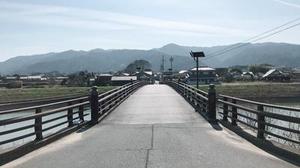

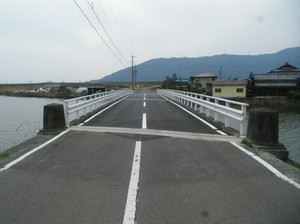

補修前

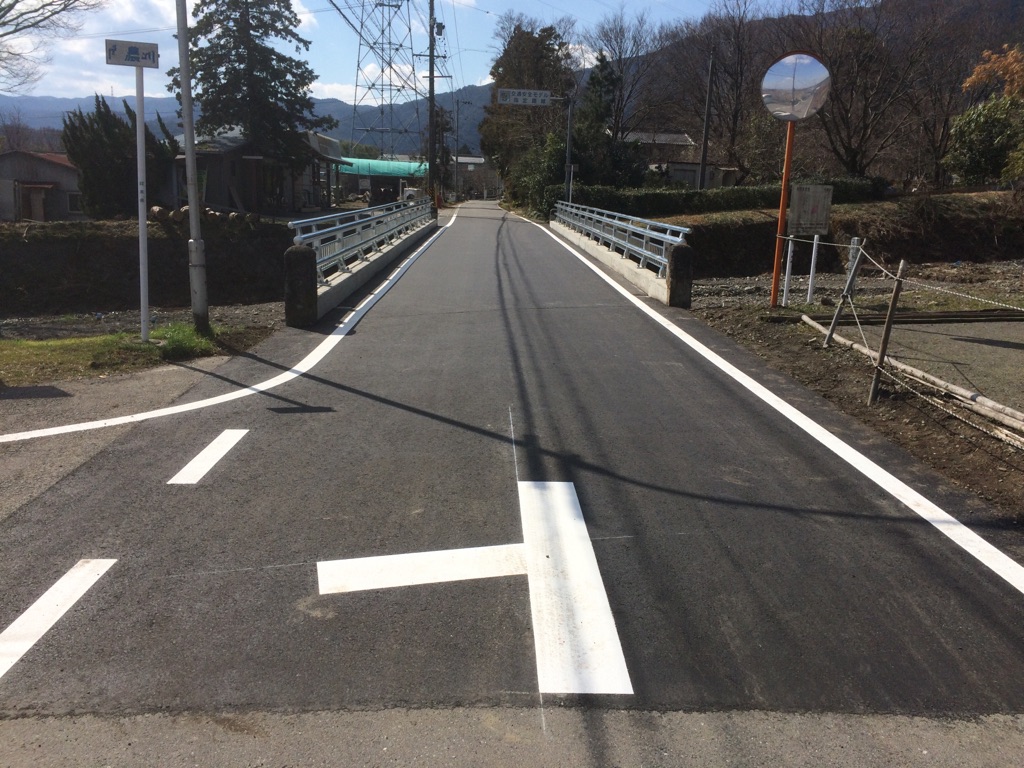

補修後
補修実施年度:平成29年、平成30年
橋長 L=73.2m
架設年次 1962年(昭和37年)
主な修繕内容 主桁補修工、断面修復工、ひび割れ充填工、土留め壁設置工、舗装打換え工、橋面防水工、伸縮装置取替工

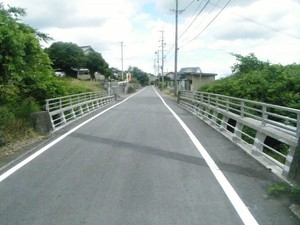

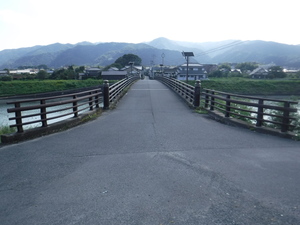

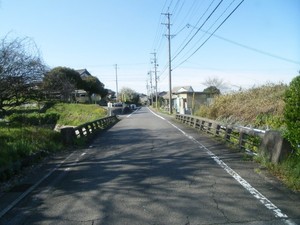

補修前
補修後
補修実施年度:平成29年、平成30年
橋長 L=41.0m
架設年次 1981年(昭和56年)
主な修繕内容 仮受け設置工、水切り設置工、断面修復工、塗装塗替え工、沓座モルタル打換え工、舗装打換え工、橋面防水工、伸縮装置取替工

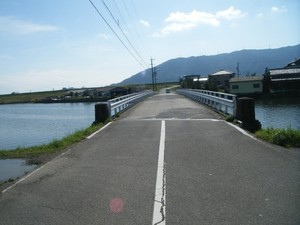

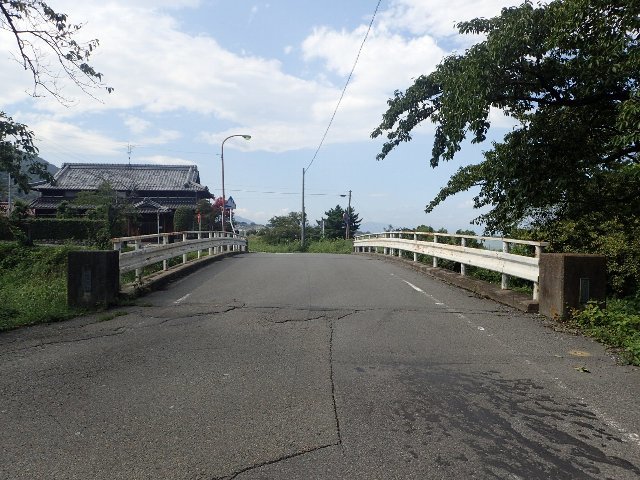

補修前
補修後
補修実施年度:令和元年度
橋長 L=17.1m
架設年次 1953年(昭和28年)
主な修繕内容 舗装工、橋面防水工、薄層カラー舗装工、区画線工、伸縮継手工、排水装置工、水切り工、支承補修工、断面修復工、親柱打替え工
補修前
補修後
補修実施年度:令和元年度
橋長 L=27.1m
架設年次 1962年(昭和37年)
主な修繕内容 水切り設置工、断面修復工、支承補修工
補修前
補修後
補修実施年度:令和元年度
橋長 L=40.7m
架設年次 1969年(昭和44年)
主な修繕内容 伸縮継手取替工、水切り設置工、ひび割れ補修工、断面修復工、沓座モルタル補修工
補修前
補修後
補修実施年度:令和元年度、令和2年度
橋長 L=21.3m
架設年次 1970年(昭和45年)
主な修繕内容 舗装打換え工、区画線工、橋面防水工、伸縮装置設置工、水切り設置工、断面修復工、沓座モルタル補修工、塗装塗替工
補修前
補修後
